盱眙淮河大桥捷报频传
2019-05-09
点击数:2191
盱眙县淮河大桥改造工程在各级领导关心支持下,项目部团结一致,全体人员五一假期坚守岗位,现场合理组织,节后项目各关键节点均有重要进展。5月6日,9#主墩墩身第一节段砼浇筑完成(6.75m),5月7日,第一孔预制梁(37#孔)安装完成,5月8日,10#主墩承台砼浇筑完成。

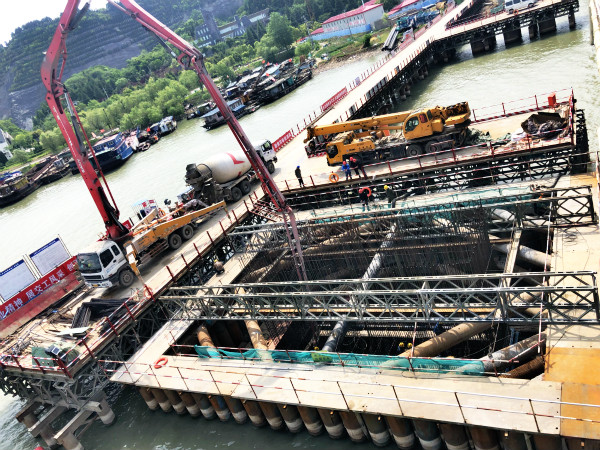

淮河大桥9#主墩墩身高19.6m,项目部新制3节组合钢模板,每节段高2.25m,计划分四次浇筑,采用翻模施工,每次浇筑高度依次6.75m(3*2.25)+4.5m(2*2.25)+4.5m(2*2.25)+3.85m。墩身第一次浇筑方量330方,历经10个小时完成,标志淮河大桥正式进入主桥下部结构施工。

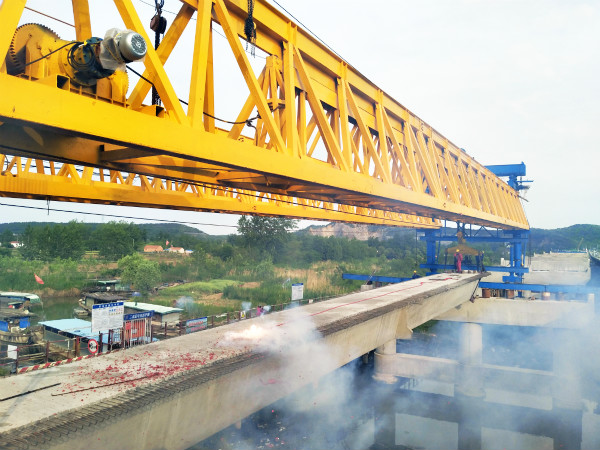

目前预制场堆梁区基本饱和,亟需开始预制梁安装。项目部5月5日开始预制梁试吊、试安装,运梁车和架桥机各项性能均能满足施工要求,至7日,第37#孔合计5片35m预制箱梁架设完成。

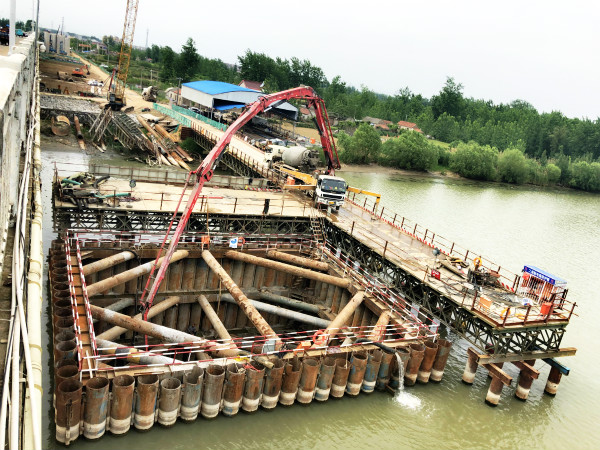

10#墩承台尺寸16.58*12.2*4m,砼方量接近800方,在9#墩身浇筑完成后项目部及时补充原材,继续施工10#墩承台,经过21个小时的奋战,于8日早9:00完成砼浇筑。10#墩目前也在积极追赶进度,争取在6月底两个主墩都能安装挂篮,开始主桥正常节段施工。(洪开永)
