常嘉高速路面2标沥青上面层试验段顺利完成

2016-08-30 点击数:1257

8月29日,常嘉高速路面2标进行了沥青上面层试验段工作,本项目沥青上面层设计采用4.5cmSUP-13改性沥青混凝土,试验段具体施工桩号为K30+015~K30+415 (左幅),长400m,位于主线太浦河大桥面上,本次试验段暂定松铺系数1.2,松铺厚度5.4cm,摊铺宽度15.25m。

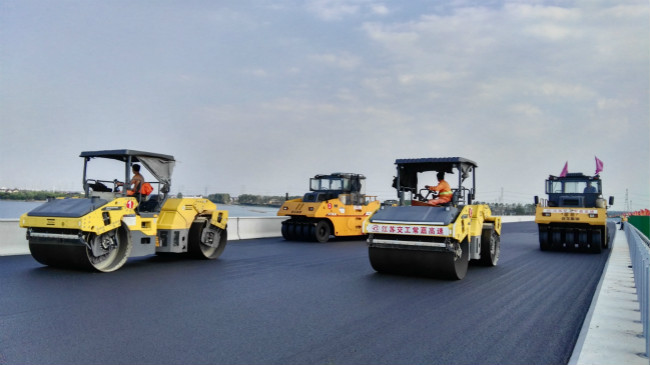

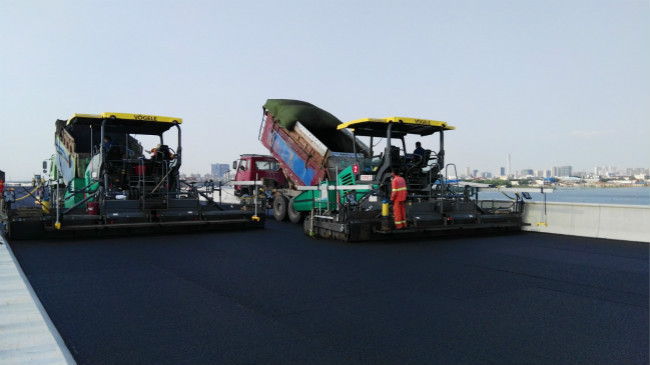

为确保本次试验段的顺利进行,项目部做了大量的前期准备工作,材料科按业主、监理组共同确定的料源及时组织材料进场,项目部试验室会同监理组、中心试验室确定了生产配合比并于8月28日进行试拌工作,工程科配合总工室编制了沥青上面层施工技术方案并于对所有技术员、机械操作手进行了技术、安全交底工作,确保了本次试验段的顺利进行。在试验段摊铺过程中,业主周建光先生、总监理工程师杨秋浩先生等领导亲临施工现场指导工作,对我部现场配置的全新摊铺机、钢轮压路机等施工机械设备性能、碾压工艺、现场安全文明施工等情况提出了一些建议和要求。本次试验段从中午11点28分开始拌合,下午4点30分摊铺碾压结束,共耗时5小时,拌合混合料675t。

本次试验段的顺利完成,为沥青上面层的大面积施工奠定基础,标志着常嘉高速路面2标进入了沥青路面工程的最后冲刺阶段,下一步我部将及时对试验段进行总结,为沥青上面层大面积施工提供指导依据,确保2016年9月底前完成全部沥青面层工程。(陈大伟)
